2#干熄焦年修项目顺利完成并提前投产
[2021-06-20]

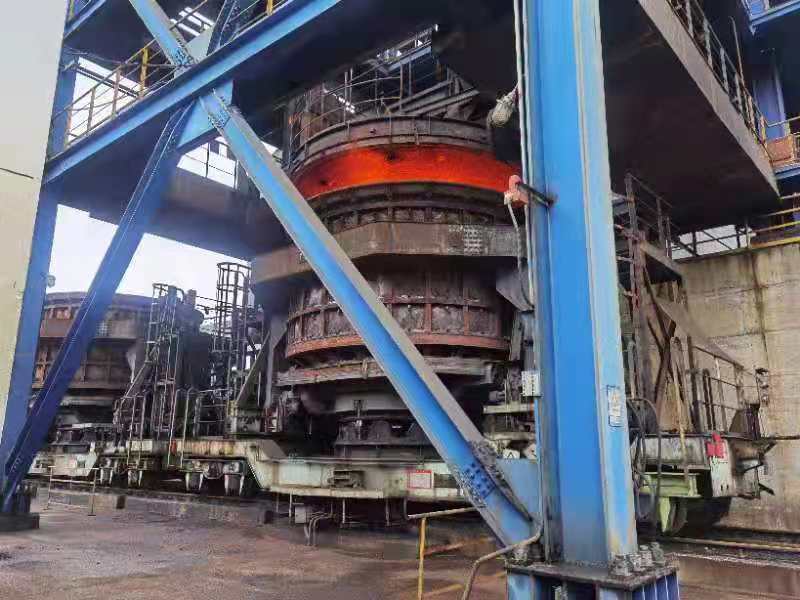

2021年6月20日11时28分,随着第一罐红焦装入2#干熄炉内,景焦能源公司2号干熄炉年修项目全部顺利结束,所有的检修项目按计划时间节点提前完成,为干熄焦的顺利投产提供了有力保障。
景焦能源热电厂干熄焦二区干熄炉系统采用中日联干熄焦技术,建设处理能力140吨/时、该项目于2014年10月份投产,已平稳运行8年,年修前2#干熄焦已连续运行27个月,刷新了干熄焦运行记录。此次年修主控项目为干熄炉牛腿修复、提升机钢丝绳更换;提升机主提升齿形联轴器检查调整;提升机走形联轴器拆卸检查润滑,锅炉检测、1DC水冷套管更换、冷却塔填料更换、旋密更换、循环水泵房和空氮站设备大修,汽轮机揭盖大修等。
据悉,本次年修项目共历时32天,比计划提前6天完成。检修专业涉及机械、低压电检修、高压电检修、仪表自动化、炉窑、汽机、干熄焦工艺、防腐、锅炉检测等,高峰时投入120人/天的检修力量,累计完成检修项目203项,其中机械项目153项,电气项目50项。
